系统买回来了,工厂为什么还在用Excel?

系统买回来了,生产计划人员为什么还要手工填Excel?

如果晨会上销售问:“这张订单今天能不能出货?”生产计划人员打开制造执行系统(MES),看到的是各工序报工数量。接着,他还得翻质量记录,问仓库有没有入库,再把几个数填进Excel。

车间昨天已经录过一遍,办公室今天又整理一遍。老板难免会问:系统都买了,怎么还在用表格?

先别急着把Excel禁掉。它可能在补系统暂时没接住的一件事:把分散的记录,整理成今天能用来排产、承诺交期、处理异常的答案。

有人录入,还不够。 制造业数字化转型的“最后一公里”,要看谁在什么时候用这份数据,作出什么决定,决定之后谁去执行。



一、先看这张Excel,到底在替谁做什么

“还在用Excel”本身,不能证明系统失败。临时分析、测算方案、整理一次性需求,用表格很正常。

真正值得追问的是:每天都要更新的订单进度、缺料清单或质量状态,为什么还要有人从系统导出,再手工改一遍?

别先问“谁不配合”。让生产计划人员打开那张每天都用的表,从头走一遍:哪个字段从系统来,哪个靠电话问,哪个由他自己判断;最后把它发给谁,对方看完做什么。

如果表里只是把几个系统的数据合到一起,可能需要补接口或报表。如果表里有大量手工修正,就要查字段口径和更新时点。如果对方只在微信里追问、根本不看系统,还要调整日常工作的入口。

这些情况需要不同的办法。把它们都归为“员工习惯问题”,最后可能只多了一轮培训,表格依然留着。



二、系统报工了,为什么仍然回答不了交期?

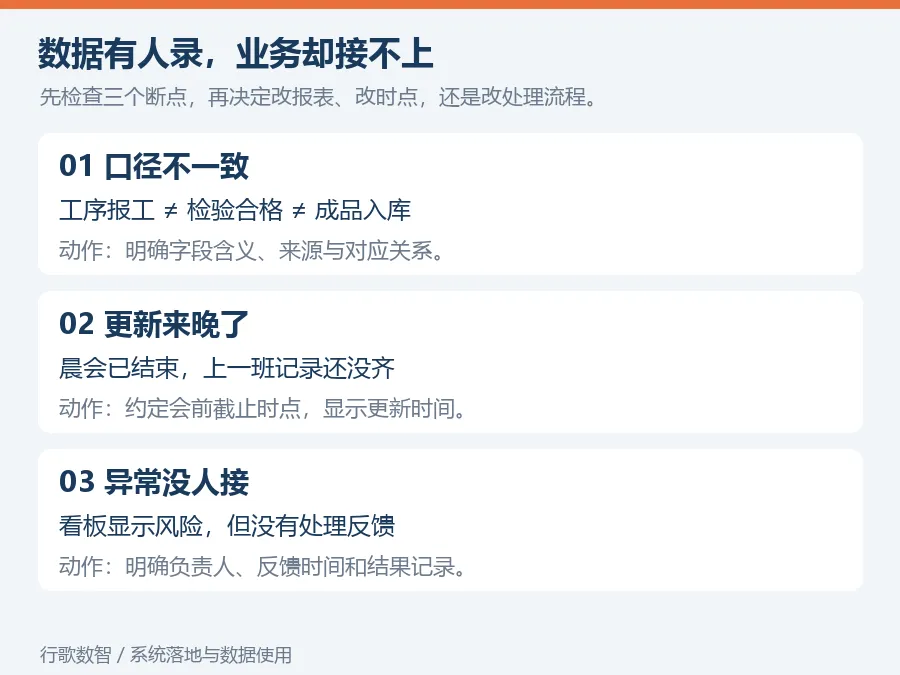

第一个断点,是同一个词,各部门指的不是同一件事。

生产说“完成”,可能指最后一道工序已报工;质量说“完成”,可能指检验合格;仓库说“完成”,可能指成品已入库。销售要的却是:今天能发多少,有没有必须先处理的异常?

如果报表只给一个“完成数量”,生产计划人员就得用Excel补出其中的差别。

第二个断点,是数据更新晚于决策。晨会已经开完,上一班的记录才录齐,再漂亮的看板也回答不了那场会的问题。

不一定每个数据都要实时采集。先为一项具体业务约定截止时点:晨会之前哪些记录必须更新,哪些暂时缺失,由谁确认。页面也要能看出更新时间,不能让旧数据看起来像当前状态。

第三个断点,是有数,却没有处理结果。看板亮了一个交期风险,谁确认原因?谁安排处理?销售何时得到新的答复?如果这些动作仍在电话和聊天里完成,系统就只参与了前半段。

MES系统落地,不能只验收“页面能查到”。还要拿一张真实订单,确认它能不能支持现场判断,以及判断后有没有人接着往下做。



三、先算重复整理耗掉的时间

系统和表格并存时,最容易被忽略的,是每天固定发生的搬运工作。

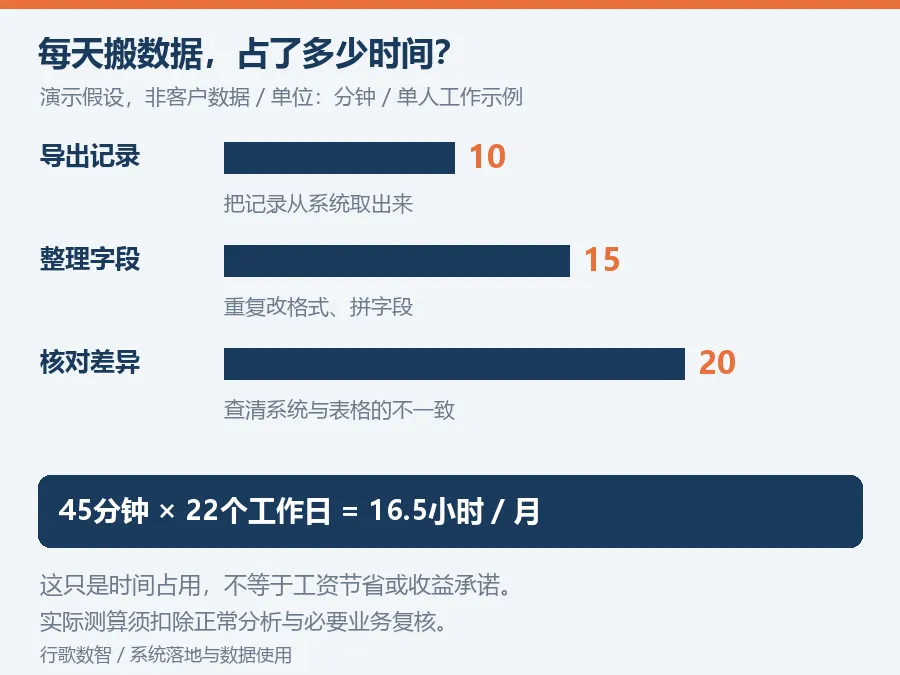

用一组演示时间算算看。假设一位生产计划人员每天导出记录花10分钟,整理字段花15分钟,向各部门核对差异花20分钟。

一天合计45分钟。按一个月22个工作日演示:

45分钟×22=990分钟,也就是16.5小时。

这不是客户数据,也不是行业平均值。实际测算时,跟着一张表记录几天,扣掉正常的分析和判断,只统计重复搬运、改格式和核对不一致所花的时间。

也别把16.5小时直接写成“省下多少工资”。工资未必减少,这些时间首先代表可以释放的精力。释放后能否减少加班、改善响应,还要另行核对。

核对差异也不是都该取消。有些核对是必要控制;如果数据还不可靠,就不能为了省时间跳过。先分清哪些是正常业务复核,哪些是两个地方记了同一件事、却记出了两个结果。



四、拿一场晨会,验证系统能不能用

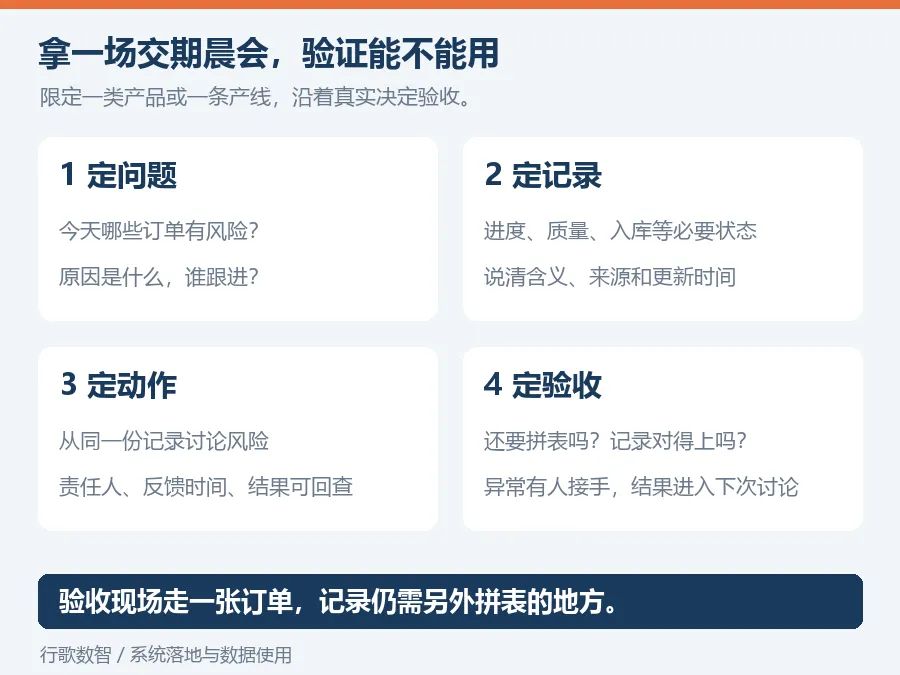

与其一开始要求“所有部门全面上线”,不如先选定一个每天都会发生的决定:晨会确认今天的交期风险。

可以限定一类产品或一条产线,用下面四步设计试点。

  1. 确定问题:今天哪些订单有交期风险,原因是什么,谁负责跟进?不要先从“看板要几张”开始。
  2.
  3. 确定记录:按需要关联订单、计划日期、工序进度、质量状态、入库状态。每个字段说清业务含义、来源和更新责任;系统里没有的,不得直接默认为正常。
  4.
  5. 确定动作:晨会从同一份记录讨论风险,明确负责人和反馈时间。后续决定、修正原因及处理结果要能回查,不能只有一张风险截图。
  6.
  7. 确定验收:会前还要不要手工拼数据;抽查记录能否和现场对上;异常是否有人接手,处理结果是否进入下一次讨论。
  8.

起步时不必追求字段最多。订单交期需要的信息是什么,就围绕这个问题补什么。设备的每个参数,未必都要出现在交期会议上。

老板和厂长也要使用约定的记录。如果员工在系统录完,你开会时仍然只要“再发我一张Excel”,大家就会把第二份表当成真正的交付物。



五、少掉一次重复填报,要有接替它的办法

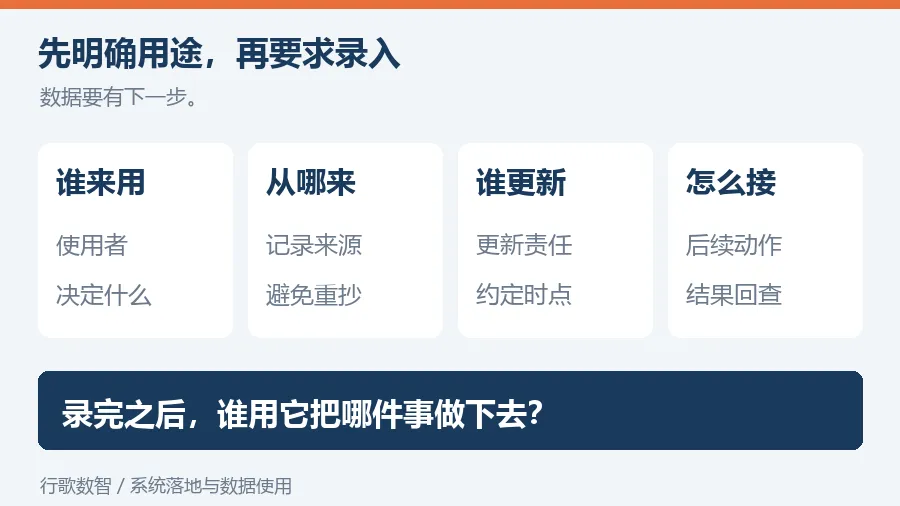

先明确用途,再要求录入。 一个字段如果没有使用者,也不影响判断、执行或必要的合规记录,就要问问是否需要采集。

有用途的字段也要有回馈。录了异常,能找到接手的人;更新了进度,下一次会议能直接使用。否则,员工看到的只是填报任务,看不到事情因此变得容易。

至于旧表,先看每一项工作有没有被接住,再决定停用哪些字段、哪些整张表可以退出。别在替代流程还没跑稳时,把原来的工作依据撤掉。

如果一时仍要保留过渡表,明确哪份是原始记录、谁可以修正、如何同步。可以临时补充分析,但别让系统和表格都各自维护同一项正式状态。

停用后也要保留必要的历史记录,并约定系统异常时的应急办法。恢复后怎样补录、核对和留痕,提前说清,避免一次故障又长出一套永久的平行台账。



六、下一次验收,把“有人用”也写进去

如果系统页面已经能查,Excel仍然天天更新,先看它究竟在补哪件事。是业务口径没对齐,数据来晚了,还是后续处理根本没有接上?

如果系统暂时缺少必要功能,就明确补功能或保留过渡方式;如果已有功能能支持业务,就把它放进真实的晨会、排产和异常处理里验证。

验收时,可以让供应商和业务负责人一起走一遍:打开一张订单,说明当前风险,找到依据,安排处理,再回查结果。需要另外拼表的地方,当场记下来。



数据要有下一步。 工厂数智化的最后一公里,就藏在这一步里:录完之后,谁用它把哪件事做下去。



你们最离不开哪张Excel?订单进度、缺料清单、质量异常,还是其他表?欢迎留言表名和用途。也可以发消息【诊断】,和行歌数智一起从这张表开始,梳理重复工作。
