Q4的预算会上,如果生产想上排程,质量想做追溯,仓库想换条码系统,你会先批哪一个?
每个部门都有理由。交期紧、返工多、库存不准,哪件都耽误不得。会上记了满满一页纸,散会以后,厂长还得拿着订单去车间问:这批货到底卡在哪道工序?
难处就在这里:问题都是真的,钱和人手却只有一份。三个项目一起开,可能要同一位生管反复整理数据,也要同一条产线停下来配合。
先把项目顺序排出来。 这次先算三笔账:现在损失多少、做成要投入多少、改善后能兑现多少。
第一笔账:问题拖一个月,究竟损失多少?
“质量不好”“生产太乱”还不能用来排预算。先把问题换成能核对的账。
比如返工:拿最近一个完整月的返工记录,算新增人工、补料、外协、重复检验和额外运输。报废另算,别把同一批料既记进返工补料,又记进报废。
等待和找料也一样。先记录涉及的人、次数和耗时,再判断这段时间能不能减少加班、少用临时工,或者释放真正的瓶颈产能。
省出工时,不等于省出现金。 如果工资照发、订单也没增加,把所有等待时间乘以工资,就会高估收益。
库存则要拆开看:少压的库存是释放的资金;资金占用成本、仓储费用和呆滞报废的减少,才是可以分别核算的收益。库存降了多少,不能直接写成一年省了多少。
先从财务、生产、质量能共同确认的一项损失下手。口径还没对齐的数,单独列出来,暂时别加进总额。
第二笔账:把事情做成,报价之外还要付什么?
供应商报价只是起点。
做一条产线的试点,可能还要加上终端、扫码设备、接口开发、历史数据整理和培训。项目上线后,谁维护物料编码,谁核对异常,谁接手离职人员的权限?这些工作都要安排人。
可以分成两组记:
- 一次性投入:软件、硬件、实施、接口,以及内部人员投入的时间成本。
- 持续投入:订阅、运维、设备维护,以及新增的日常管理工作。
两组都要估,现金支出和内部时间成本要标开。老板关心现金什么时候回来,厂长还要判断现有团队能不能扛住。
最容易漏掉的,是并行项目争抢同一批人。三个项目的报价都能接受,不代表三个项目能同时做成。
如果物料编码还没统一、工序路线没人维护,先安排这部分基础工作。否则预算表上看着便宜,实施时不断补接口、改数据,原来的账就不成立了。
第三笔账:账上的损失,能拿回多少?
一年损失很大,并不意味着上一套系统就能全部收回。
返工里可能既有追溯不及时,也有工艺、来料和设备问题。系统能缩短定位时间,却不会自动修好刀具或改变工艺参数。
用一个保守的改善比例,先做演示测算:
月度可核对损失 × 预计改善比例 × 12
=稳定运行后的年度改善收益
再扣掉年度持续投入,得到年度净收益。用一次性投入除以月均净收益,估算简单回收期。
下面两项都是演示假设,非客户业绩。单位均为万元,便于替换成自己工厂的数据。

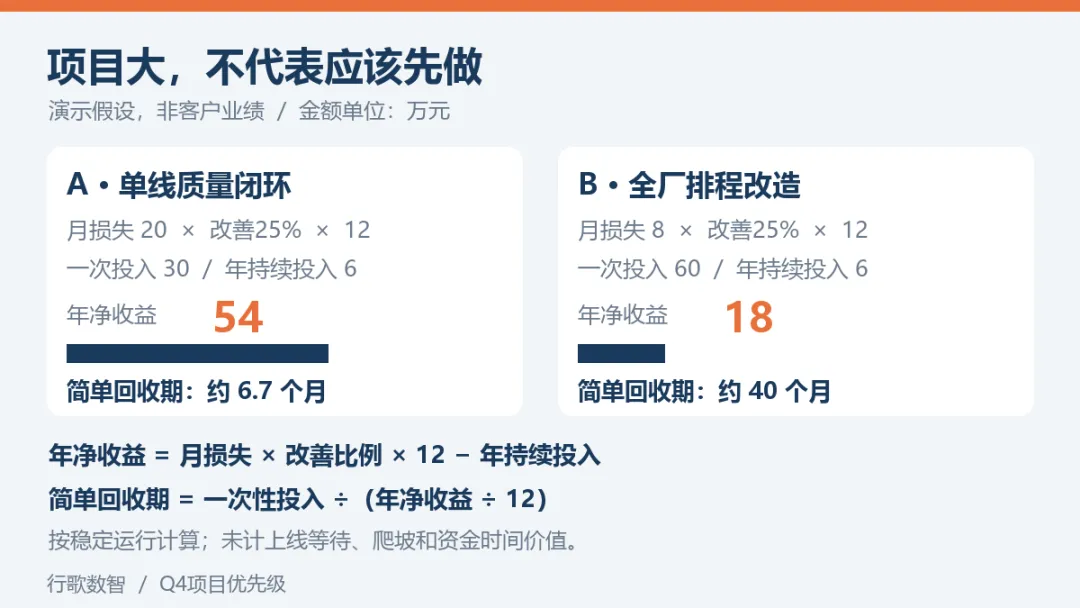

项目A,先在一条产线做质量异常闭环:
- 月损失20,预计改善25%,年改善收益60。
- 一次性投入30,年度持续投入6,年净收益54。
- 月均净收益4.5,简单回收期约6.7个月。
项目B,做覆盖全厂的排程改造:
- 月损失8,预计改善25%,年改善收益24。
- 一次性投入60,年度持续投入6,年净收益18。
- 月均净收益1.5,简单回收期40个月。
在这些假设下,A更适合优先试点。项目大小和先后顺序,并不是一回事。
这里算的是稳定运行后的简单回收期,没计上线前等待时间、爬坡和资金时间价值;也不是说A上线后6.7个月必然回本。如果改善比例只有一半,A的年度净收益就降到24,回收期变成15个月。
Q4预算还要单列年内能兑现的收益:上线晚、爬坡慢,就不能把完整一年的收益填进今年的预算。
三笔账算完,还要过一道落地关

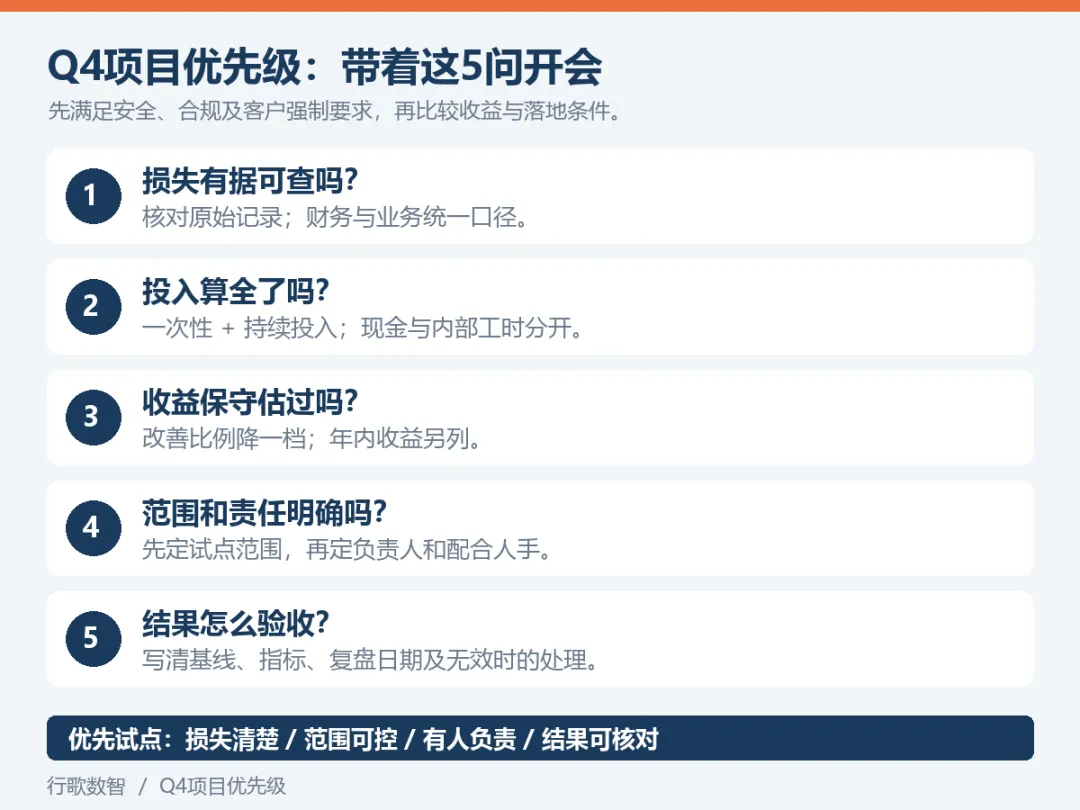

把候选项目写在同一页纸上,逐项回答五个问题:

- 损失有原始记录吗?财务和业务是否认可口径?
- 一次性与持续投入算全了吗?内部人手是否有空?
- 改善比例有什么依据?降一档后,项目还值得做吗?
- 能先限定一条线、一类产品或一个异常流程吗?谁负责?
- 验收看哪个指标?何时复盘?没有改善时怎么处理?
安全、合规和客户强制要求,先满足必要条件,不能只按回收期排序。其余项目,再结合净收益、回收期和落地条件排先后。
最值得先做的,往往是损失有据可查、范围能收住、负责人能腾出时间、结果能核对的那个。

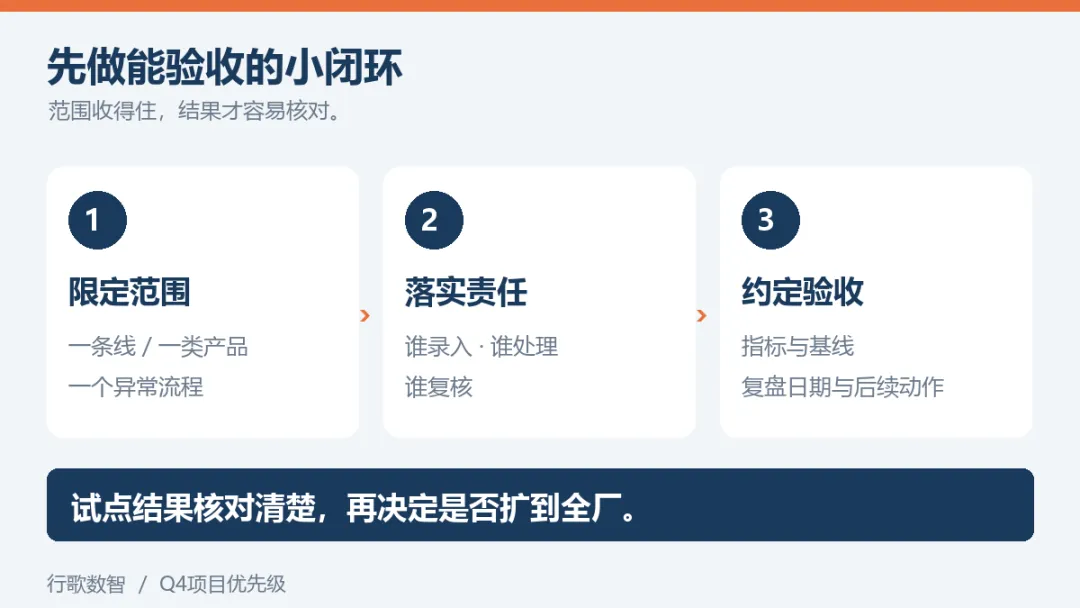

先做能验收的小闭环。 比如质量异常从发现到关闭,至少说清楚谁录入、谁处理、谁复核,以及用什么记录证明问题少了。
试点结束后,用相近产品、产量和工况复核效果;赶上订单减少、材料更换等变化,也要注明。不能把所有改善都归给系统。
Q4第一次讨论,不妨先让各部门各带一项问题、一份记录、一个负责人来。会上先确定一个试点,写清范围、投入、指标和复盘日期。
等这个小闭环跑通,再谈下一步。预算会上少批一个暂时接不住的项目,车间里就可能多一件真正做完的事。
你们现在最难排先后的,是交期、返工还是库存?欢迎留言,也可以发消息【诊断】,和行歌数智一起把第一步定下来。
